集团要闻NEWS

集团要闻
当前位置:首页 > 集团要闻 > 集团要闻

秋风起 黄金季 看一派火热建设场景!

发布日期:2023年09月06日    浏览次数:

秋日凉风起,建设正当时

眼下,告别了骄阳苦夏

市交通能源集团

各板块、各条线充分利用晴好天气

开足马力、抢抓秋实

处处体现出一派火热的场景

三路工程施工现场——

1.jpg 2.jpg

3.jpg 4.jpg

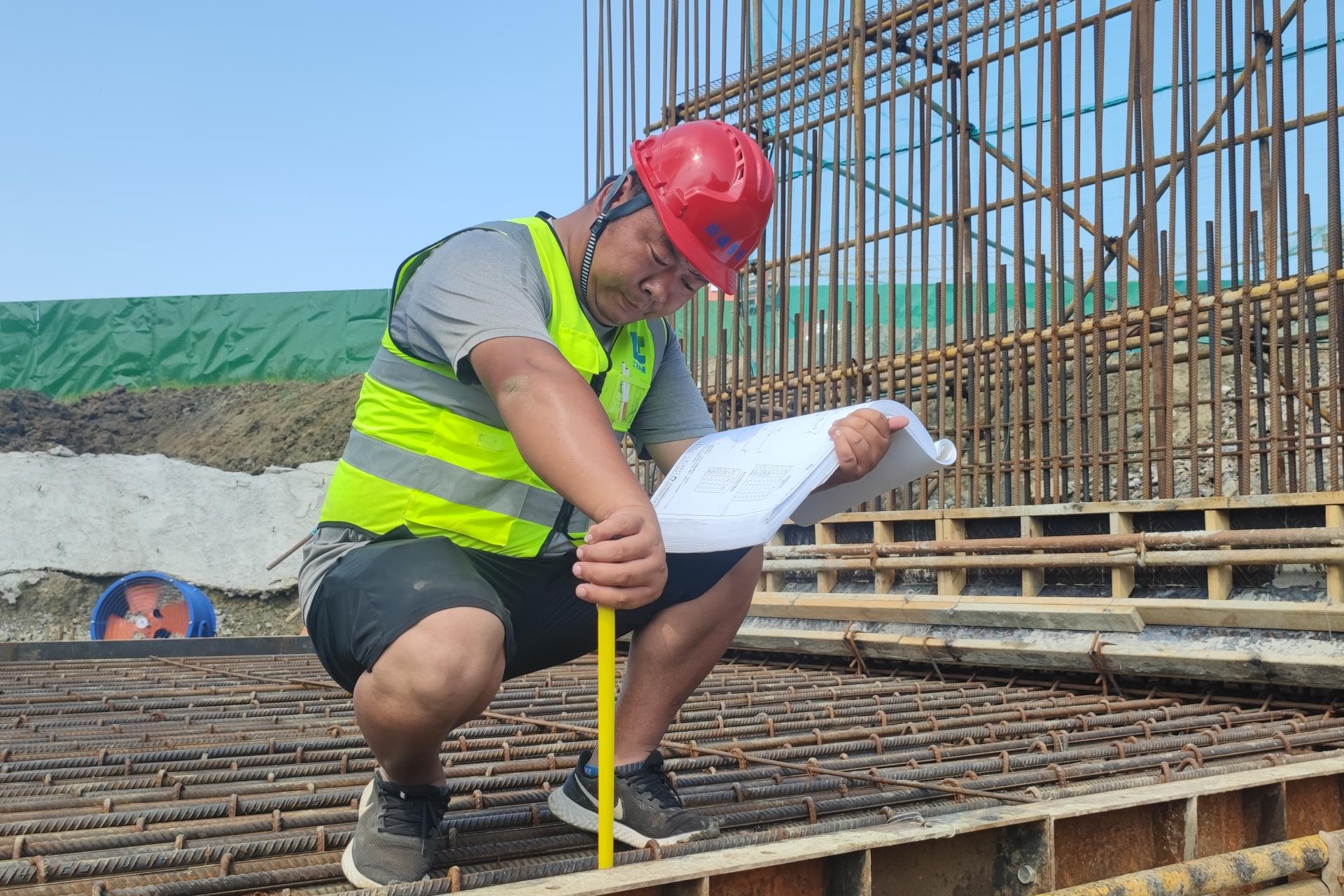

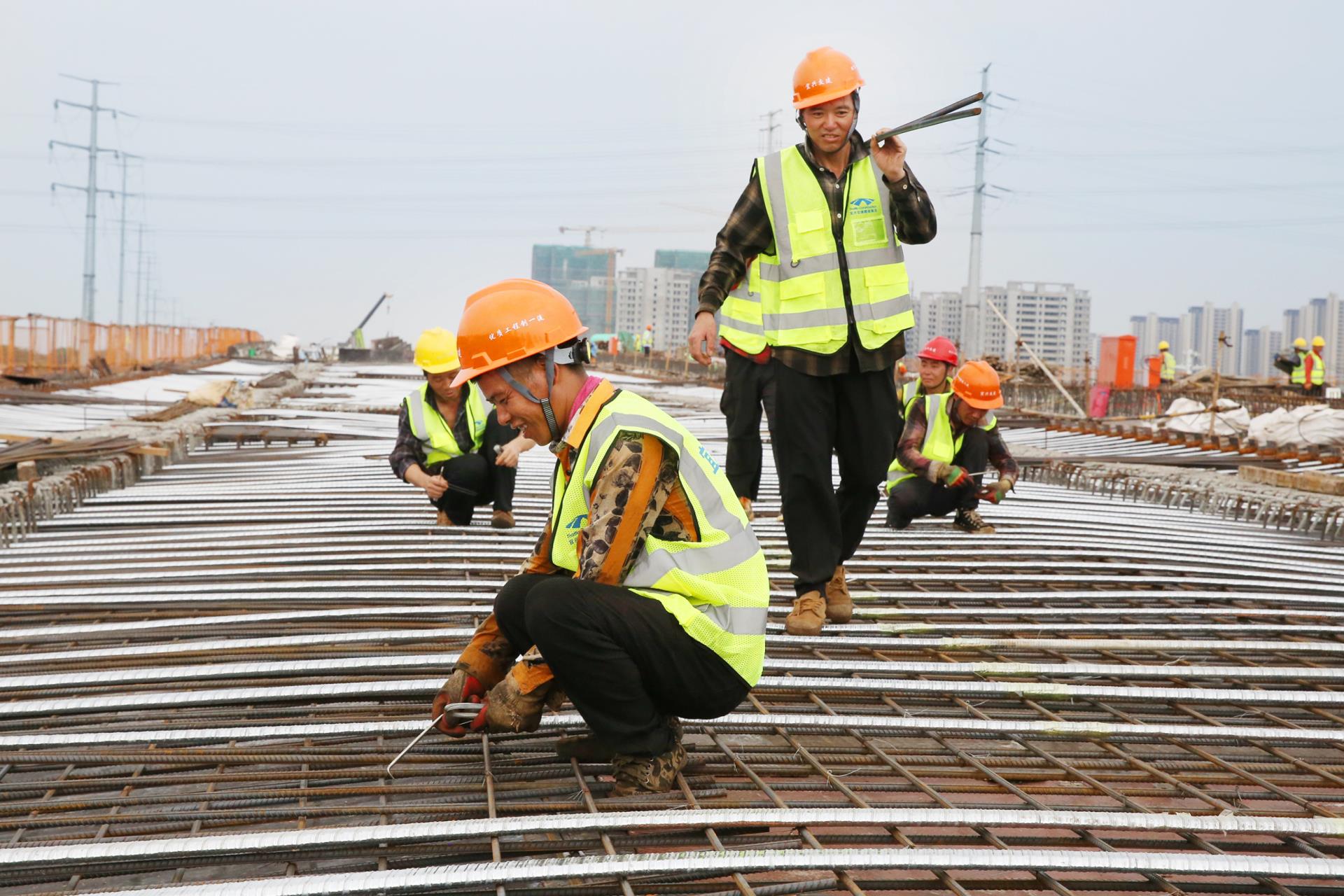

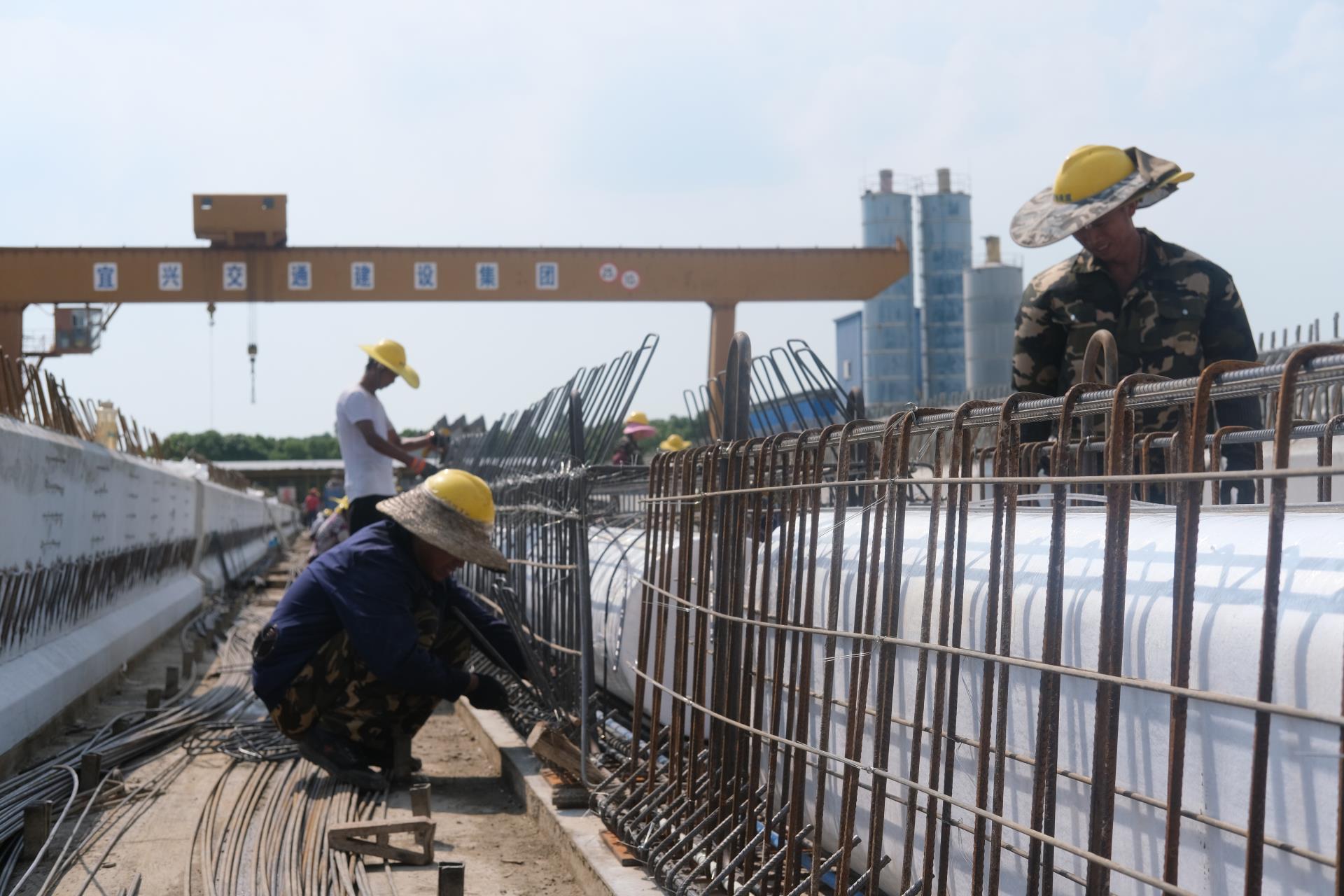

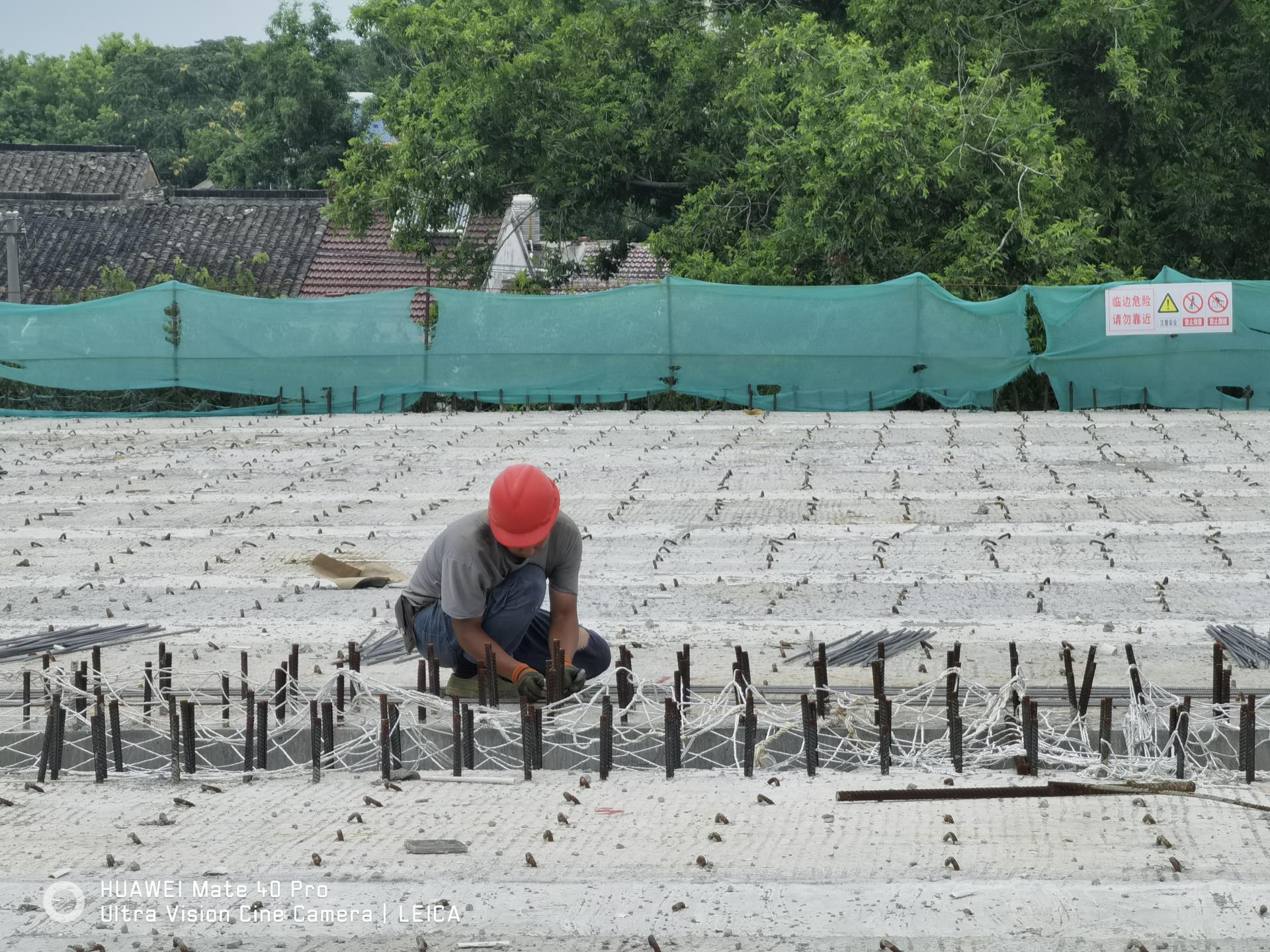

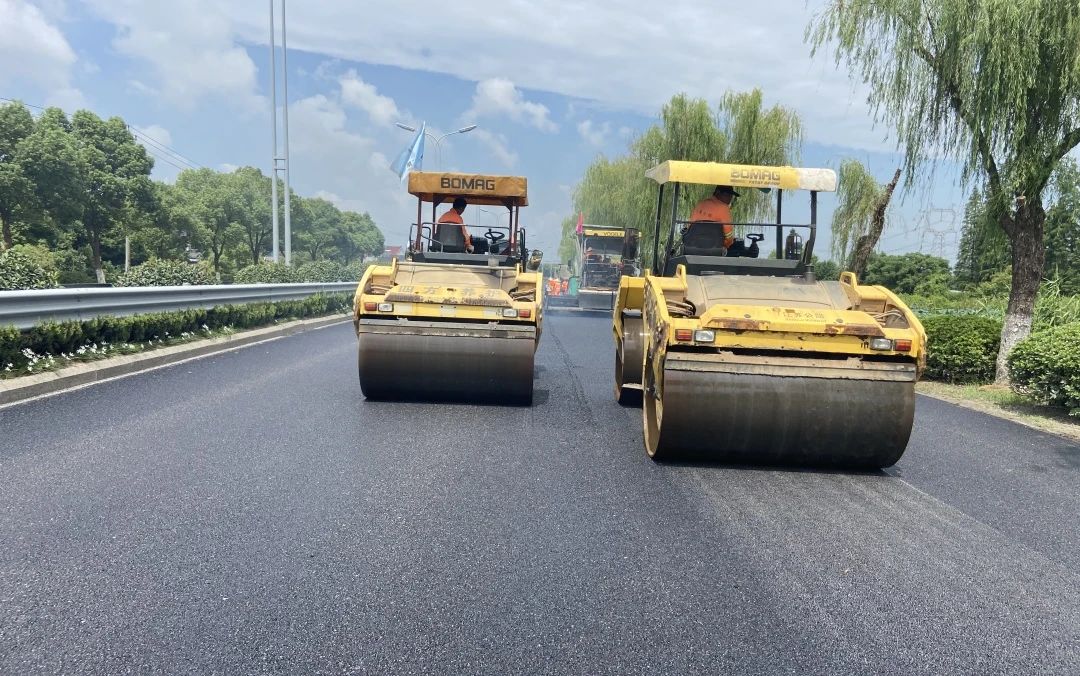

当前,“三路工程”建设如火如荼。趁着施工的大好季节,交建集团“大干一百天 攻坚保通车”劳动竞赛为载体,工人们默契配合、各司其职,铆足干劲、坚守岗位。面对繁重的施工任务,各项目部紧盯关键节点,抢前抓早、大干快上,推进项目建设“不减速”。同时,路通项目管理公司监理工程师加强对现场的日常安全环保巡查和各项验收检测工作,确保完成各阶段目标任务;通协混凝土公司不分昼夜做好混凝土保供,已为“三路工程”供应浇筑混凝土15.59万方

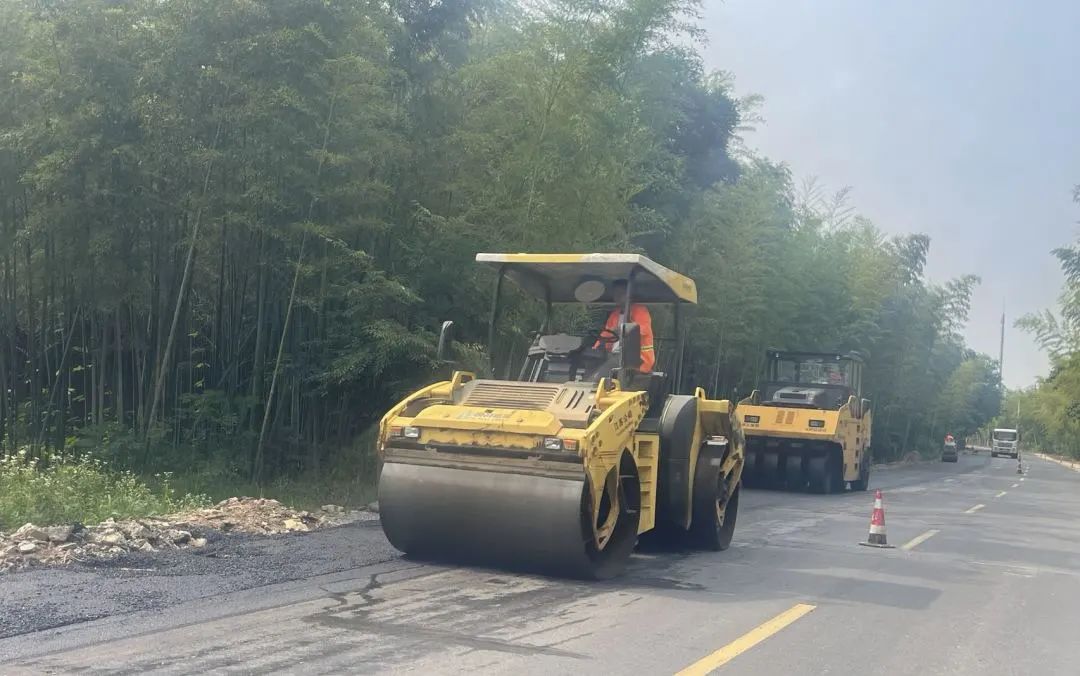

目前,“三路工程”中,宜马快速通道已进入主线路面施工阶段,计划今年年底主体基本建成,明年上半年建成通车;范蠡大道北延段一期路基已完成91%,桥梁工程桩基已基本结束,桥梁工程完成53%。周杨公路东段路基完成88%,两项工程预计今年年底完成道路沥青下面层摊铺,明年上半年建成通车。

农村道路交通安全专项整治工程现场——


微信图片_20230911151054_1.jpg 微信图片_20230911151054_2.jpg

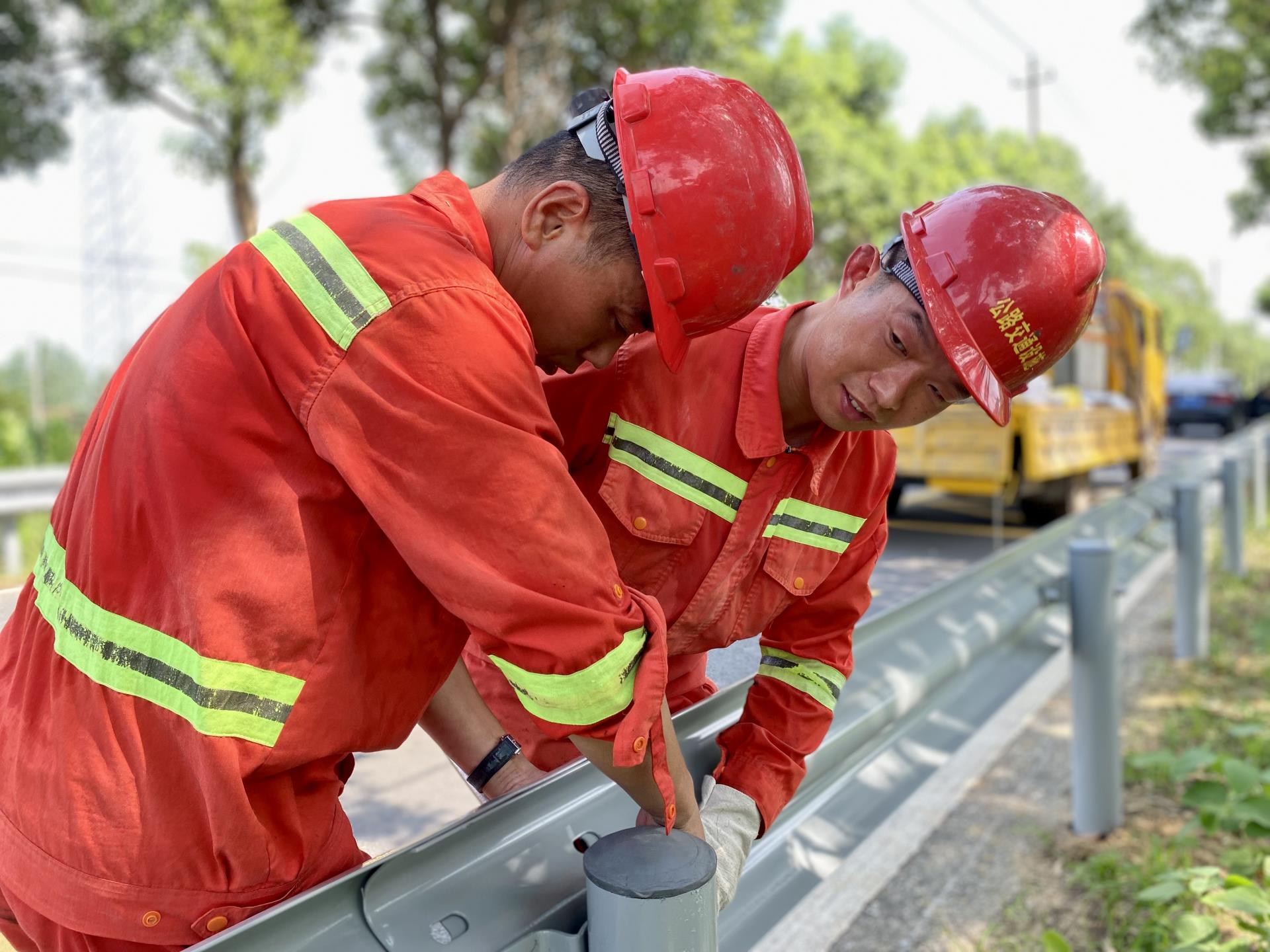

在新东道口、钟楼道口、川善线道口、春江加油站道口改造,东岭线路肩拓宽等现场,四方集团的工人们有序完成“农村道路交通安全专项整治工程”每个点位的施工任务。今年以来,该公司加快前期对接工作,实行多点位同时施工,对车流量大的道口采用错高峰及夜间施工模式,现已完成路肩拓宽5km,交叉口改造17个,道口封闭15个,县道桥栏杆防腐出新25000延米,县道路面修补81277平方米。与此同时,S230宜兴段养护工程也已正式启动,一期标段预计于9月底竣工。

在其他各工程施工现场——

8.jpg 9.jpg

10.jpg 11.jpg

12.jpg 13.jpg

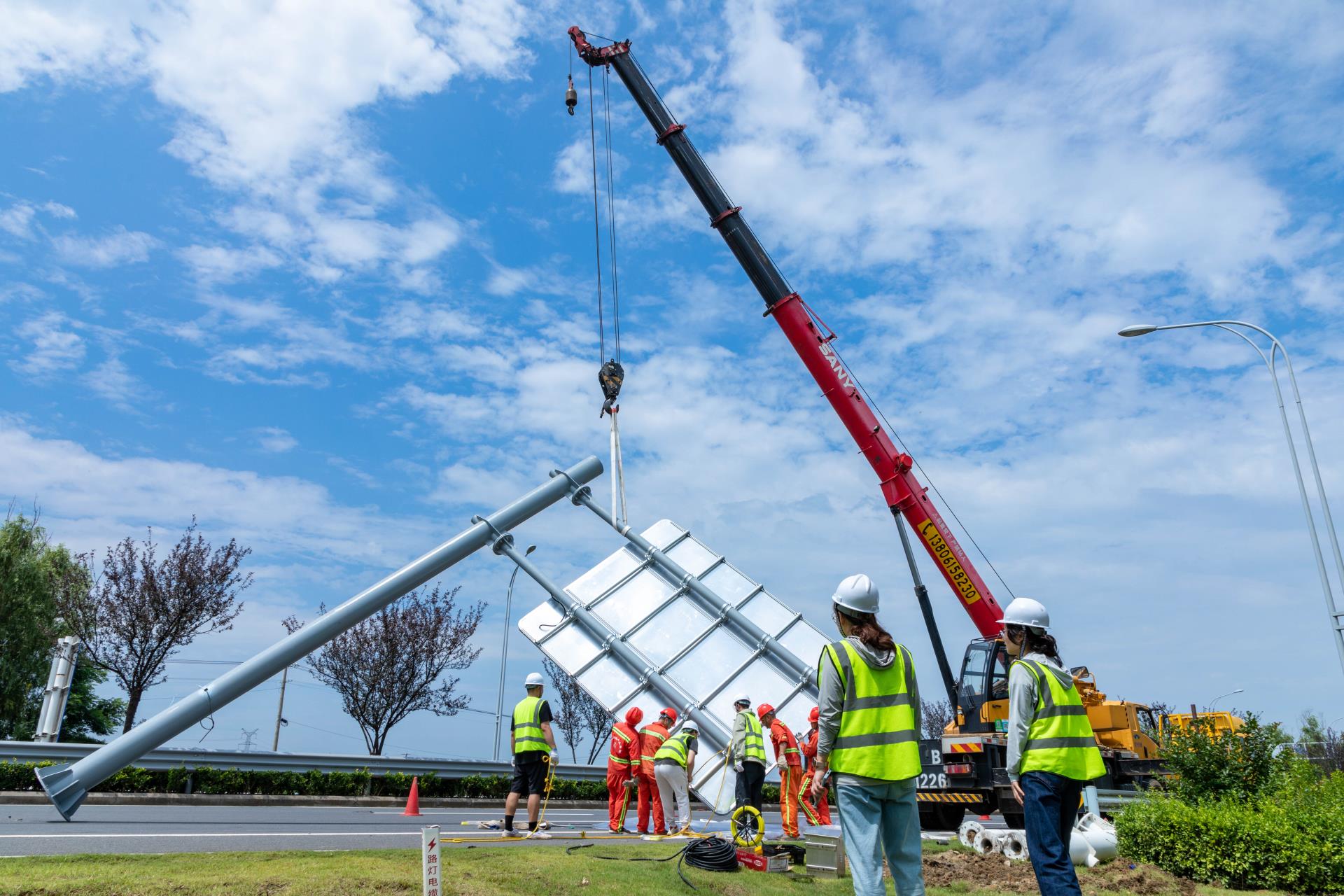

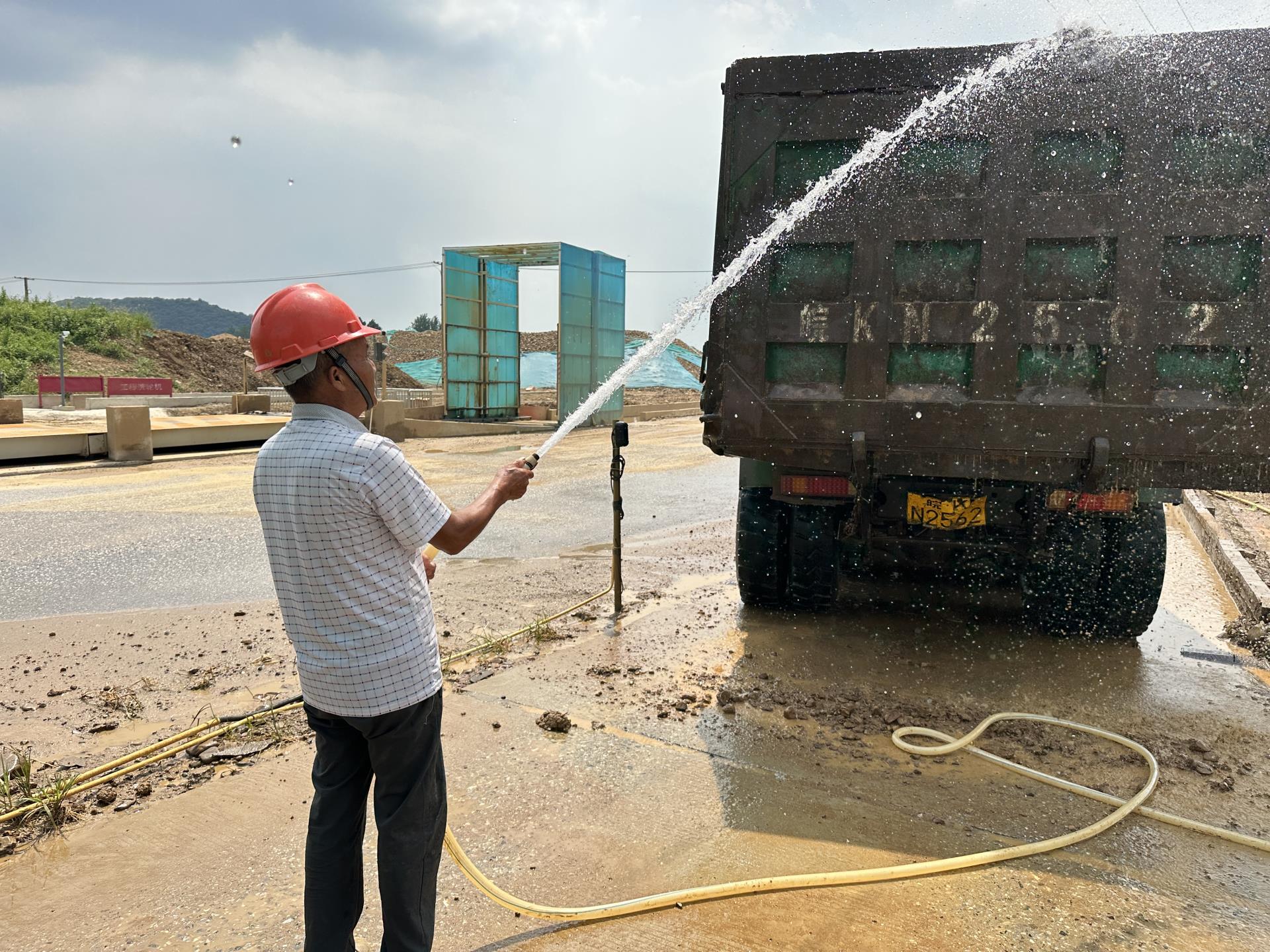

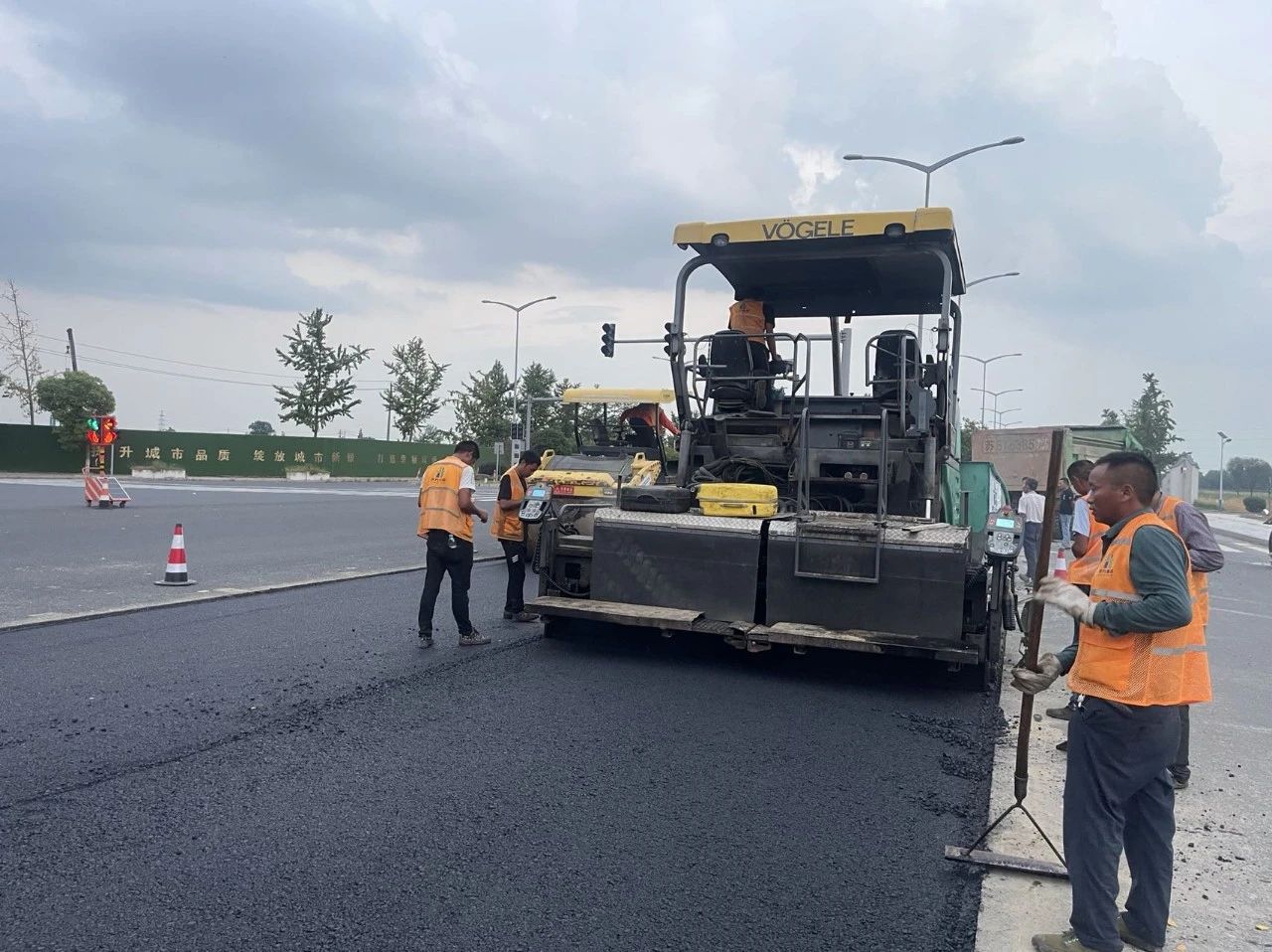

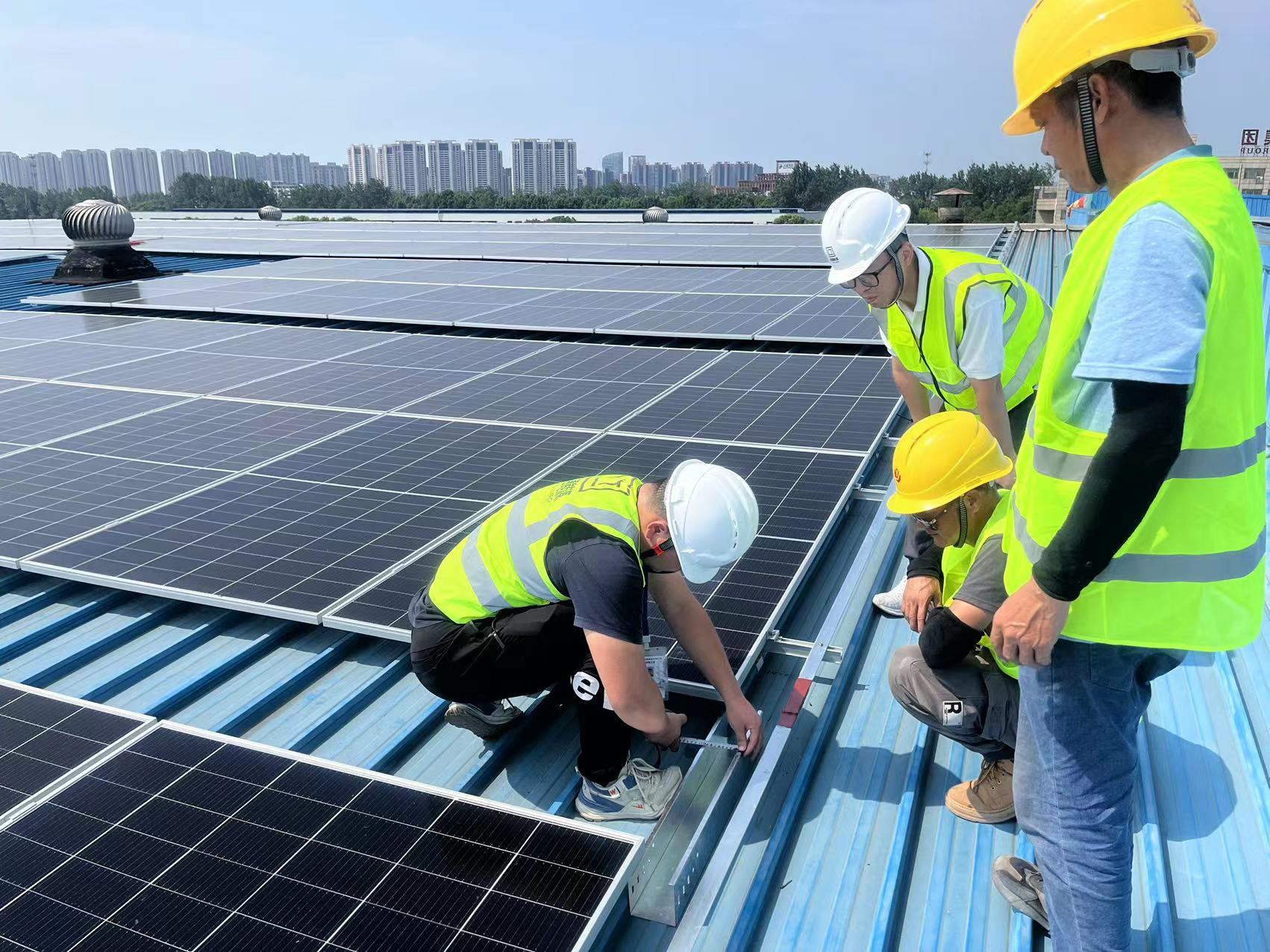

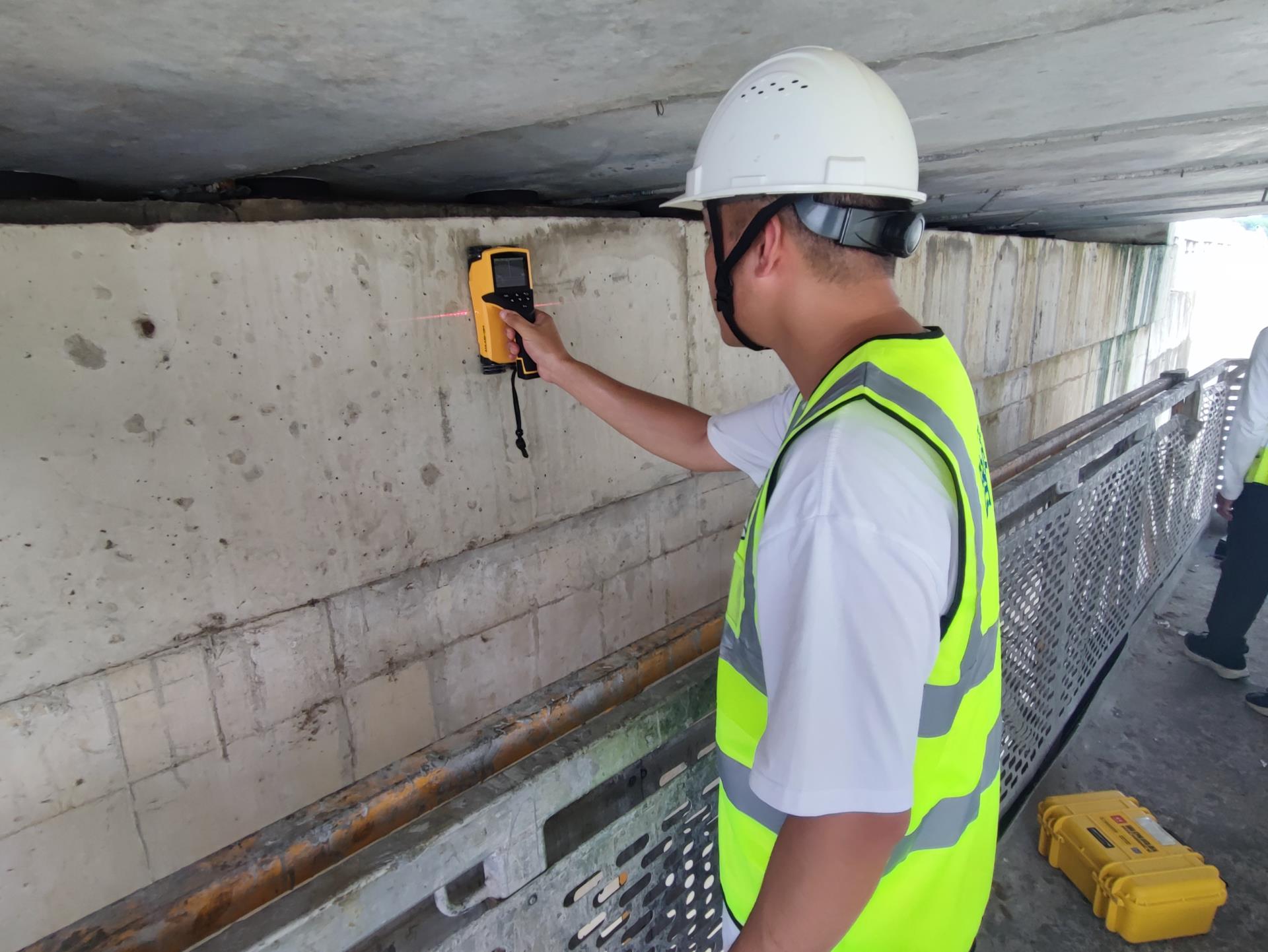

104国道、230省道、百合大道交通安全设施精细化提升工程现场,公路设施公司的工人们正忙着涂划标线、安装标志和护栏。今年夏天,该公司在104国道和230省道陆续上新了48块主动发光标牌,进一步提升了路段通行环境的安全畅通。作为桥梁检测专家、“守护神”,质检公司的试验员们穿梭在各乡镇,对各镇桥梁开展定期检查及日常巡查。在大拈花湾项目区域道路新建工程等施工现场,路通装配公司的工人们忙着钢筋下料、安装防撞网,全力以赴完成桥梁与箱涵生产任务。路通能源公司光伏发电施工项目正不断推进,施工人员加紧铺设厂房屋顶光伏板,细心把关每个环节,争取早日完工,实现并网发电。为实现清洁化生产,通富建材公司的工作人员在桃花水库施工现场对几百辆出库卡车进行冲洗,并做好淤泥清理。在砂石生产方面,3条砂石生产线每天不间断运作,日产砂石10000余吨。


一年好景君须记

最是橙黄橘绿时

伴随着秋的到来

市交通能源集团只争朝夕 大干快上

以奋进姿态全力冲刺年度目标任务
